契約後どのくらいの期間で建てられるかご存知ですか?

土地も決まり、建築業者を決めたら
すぐに引っ越しができるわけではありません。

そこから内装を決めたり、
家の工事に入ったり、登記をしたりと
何かと時間がかかります。

今回は、引っ越ししたい時期に間に合うように、
土地、建築会社決定からの
おおまかな流れ(最短ルート)をご紹介します。

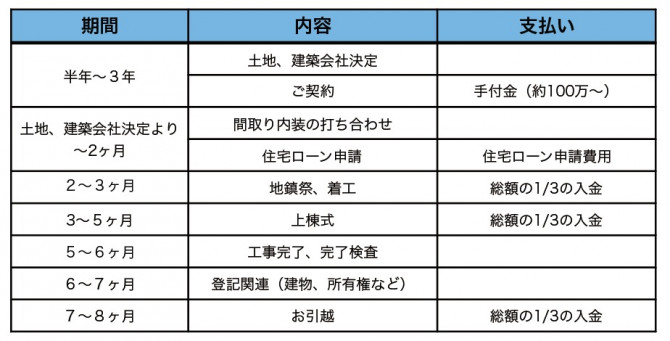

こちらがおおまかな流れです!

※間取り内装の打合せ期間は、
じっくり検討したい方は

 半年位は見た方が良いと思います。

※市街化調整区域や地役権の関わる土地に
 建てられる方は、登記・住宅ローンに必要な
 申請や書類が多いため、時間がさらに
かかることがあります。

※ZETや長期優良住宅、
補助金等の
申請をされる方は、
間取り・内装等の打合せ段階から、各種機関の

チェックや承認などが必要になるため、

 その時間も見ておいた方が良いです。



土地、ハウスメーカを決めてからも
引っ越しまでは最短でも8ヶ月ほど
かかってしまいます。

入園、入学に合わせて引っ越しを
お考えの方はお早めにご相談くださいね。
